為了開發嘉南平原的實況調查與設計工作,於1919年(大正8年)三月,由八田與一親自帶領八十多位年青工程師投入這片廣大的平原。為了工作需要在嘉義設立指揮辦公處,在建設水壩的烏山頭也建造了素樸的工務所,由於實地調查設計工程書件,必須於當年的十月向臺灣總督府提出,以便編製工程預算。
當時,八田與一每天清晨五點就抵達指揮事務所,在夜間也工作到深夜,睡眠的時間很短暫。為了節省前往崎嶇工地的時間,經常騎馬抵達目的地。像這樣辛苦工作的日子,對他已不算是苦差事,反而覺得高興而是值得作的舉動。由他設計的東亞第一鉅大工程,隨著工程進展,正在兌現他夢想過程當中,他屬下青年工程師也摸透他雄偉的抱負,跟他很稱心地合作,共同推行這艱難的工程。
某一天,八田與一騎馬來到靠近海岸的平原,由於當天忘記帶水壼,想向附近的農家討一杯水來止渴,但是農家的人答道:「挑水的人還沒回來,請他稍等一會兒。」他又接著問道:「要到什麼地方挑水?」,農家的人回答說:「要走四、五個鐘頭的路程到曾文溪挑水回來的」「那麼有水井嗎?」他又追問。農民又答道:「目前屬於枯水季節,水井裏湧不出水來,所以一定要到曾文溪挑水飲用及清洗。」由於跟農民的對答,令八田與一驚愕於嘉南平原用水的嚴重缺乏,更加強他要有豐富的水源來供應嘉南平原的信念。
而且築造這座雄偉水壩的施工方法,是任何東亞國家都未曾採用過的「半水力填築式工法」(Semi-Hydraulie Fill Method)。採用這種施工方法築造的土堰堤,祇有在當時的先進國家美國才有其先例;在日本國內仍有許多不懂這種施工法的工程師,也未曾有築造的實際經驗,何況,八田與一的部下仍有只知其名而不明瞭施工方法的年青工程師。這座水壩完成後,將成為世界的第三大水壩。

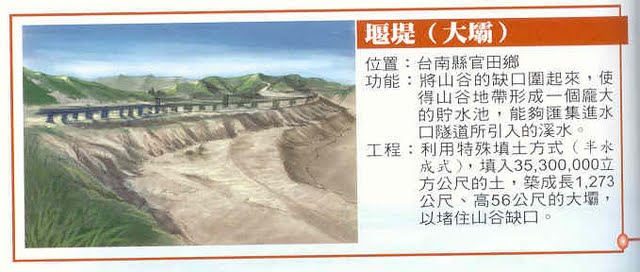

就一般人的常識來說,水壩是用鋼筋混凝土來築造,但是這種「半水力填築式工法」的作業,是在壩提中心用細小混凝土截水心壁之外,大部分用卵石、圓礫石、碎石、沙、粘土來構築的土石水壩。它的構築法不是用人力、機械來砌築,它用粘土的不透水性材料倒置在中心壁兩側,並以強力的射水使粘土向心壁中心流動,粘土隨著沖水的滾動於沿途沉澱、粗粒者先行沉澱,細粒者沉澱其後,造成顆粒均布良好之不透水心壁;水力填築式是以其他機械作輔助完成的壩堤施工方法,因此謂之:「半水力式填築式工法」。
由於土質調查的結果,烏山頭一帶的土質最適合以這種工法來築造。
另外一特點,是排水路的建設。為了排餘水外改善土質中含有鹽份及提高耕作地地質,必須以排水來沖洗涵積土質內之鹽份,不然難以釋解土質的鹽害,而這些排水渠道也達到六千公里之長度,以及包括其他附帶的水利設施,這些工程費達到非常龐大的數目。依據八田與一的估算需用當時的日幣四千萬元以及費時達及六年的工程期限。

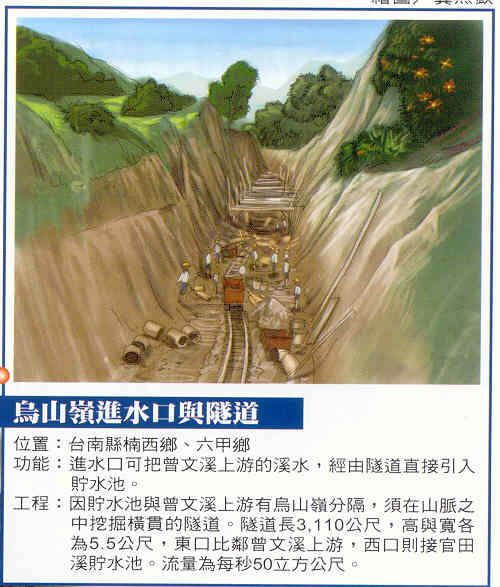

1922年(大正11年)六月八日,烏山頭嶺隧道工程由承包廠商大倉組遵照八田與一設計開始施工了。這隧道構造是內徑五公尺的馬蹄型磚造隧道,它的設計是最大流水量每秒五十立方公分,流速每秒二‧一公尺,這些水量的進口設置於曾文溪;通過巨大水門導入三十二公尺的明渠及九十七公尺的暗渠,傾注於長度達到四公里的輸水隧道。貫通隧道的水流,再傾注設置於烏山嶺西側二百餘公尺暗渠再銜接三百餘尺的明渠,被引進於官田溪蓄水庫--珊瑚潭。 由於隧道工程的工地一帶是一片遍布原始林的蠻荒地區,亦是飛禽走獸經常出沒而險峻的山坡,為此難以設置運輸鐵道或道路,更增加運輸上的困難。為此,不得不於烏山頭架設纜車道運輸工程需要的水泥、紅磚和砂石。也可以說在此刻正需要水利界的鬼才八田與一來剖解一切工程上的困難。

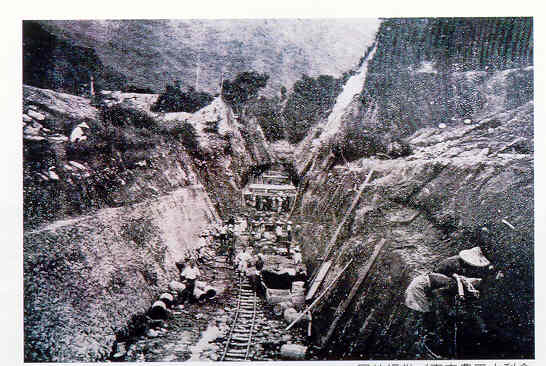

排水隧道不能以「潛遁推進法」來施工,那麼祇有以原始的方法來挖鑿之外無法可施了。但是一條內徑達到九公尺的巨徑隧道,對於烏山頭脆弱的地層來說,是一件非常危險而難於進行施工的,一開始就作全部斷面的鑿挖是近乎不可能的,於是採用三個試坑方式來進行,即:先鑿挖頂部之一坑,接著鑿挖兩下側之二個坑,經固定後再鑿通三坑,連成一完整而巨大斷面的隧道。 當採用這特殊方法施工的時候,突然發生一件非常不幸的隧道內嚴重的爆炸事件。當八田與一趕到現場時,火場已被撲滅,但是從隧道內搶救出來的傷亡者,達到五十多個人,是一次慘不忍睹的大變故。 承包商大倉組的工地負責人,很痛心地說明了這事故原因,由於這座隧道鑿通至九十公尺深度時,鑿道漏出煤氣,由於火花使這些煤氣發生大爆炸,引起這場不幸的意外事件。 但是這不幸的事件成為不爭的事實終於發生,作任何補救事宜都無濟於事了。他曾經擔心在嘉南大圳的工程施工中發生意外的災難,無論任何鉅大的工程都絕對不容犧牲人命的;而這次不幸事件裏傷亡人數竟達到五十多人,八田與一的心境受到嚴重的挫折。工程立即被迫停工,並進行工程的設計變更。這不幸事件是八田與一初次承受的嚴重衝擊和殘酷的磨鍊,亦是料想不到的事。
隧道工程經過變更設計之後又重新開工,但是烏山頭山嶺的土壤,似乎要跟八田與一做對的又湧出了許多料想不到的泥土,阻礙工程的施工,這是第二次折磨和考驗。因此八田與一在此刻蒙受許多人的責難,應多作幾個小隧道也足以達成目的呀。由於工程中發生過爆炸事件,也使工作人員對挖鑿隧道的工程造成惶恐的心理。
八田與一此刻的心情是抱著自責和痛楚的,但是他的毅力和信心是非常堅定的。工程的主持人失掉理性的話,要怎麼樣克服一切困難?

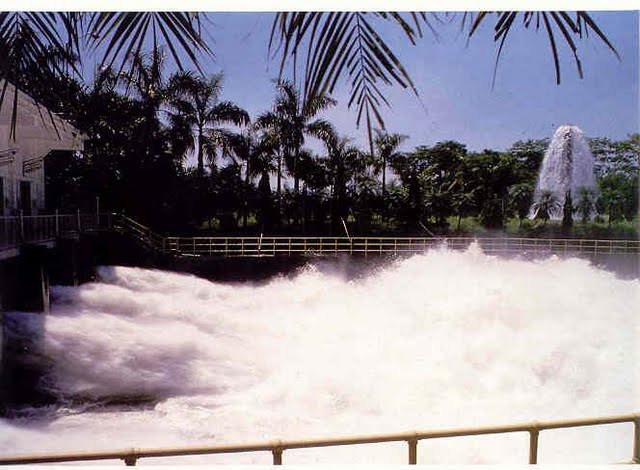

為此作了數次的設計變更,費盡一切嘔血的心思於1928年(昭和3年)六月中旬,被認為最艱鉅的烏山頭嶺隧道的鑿挖工程,終於克服萬難之後竣工,它曾經油氣爆炸而發生重大意外變故,鬧出死傷五十餘人的慘案,這難纏的工程,也在人類尖銳鬼斧穿鑿之下貫通了。隧道竣工典禮時,在堰堤上的六部巨型抽水機一齊向空中噴射巨大的水龍,以慶賀這艱鉅工程的成功。
烏山頭上的八田與一,在歷經烏山頭隧道工程、官田溪排水隧道工程的艱難考驗,以及飽嚐經費不足困擾後,前途似乎已大放光明。接著,在水庫基礎工程的中心混凝土椿陸續完成,利用大型土木機械,建造水壩的大工程就要登場了。
向美國訂購的土木機械,比較小型的機械,如大型開岩機、水泥攪拌機、起重機等,較早運到臺灣,並使用於烏山頭的工程上,剩下的大型土木機械,則在1924年(大正13年)始送達基隆,包括大小型蒸汽挖土機、機車頭、氣壓式翻斗車等,簡直就是大型的土木機械展覽場。履帶式較小型機械可以自行行駛或利用火車運輸,並不發生運送問題,但是軌道式大型機械就出問題了,臺灣和美國軌道寬度不同,八田與一原本構想在烏山頭上鋪廣軌鐵軌,讓這些大型機械行駛,但總督府鐵道部則要求修改這些軌道型大型土木機械,否則不能運送至烏山頭。不得已乃改造成狹軌用車輪,而後再直接行駛至縱貫鐵路之番子田(今隆田)車站,再接烏山頭專用車軌道行駛至烏山頭。

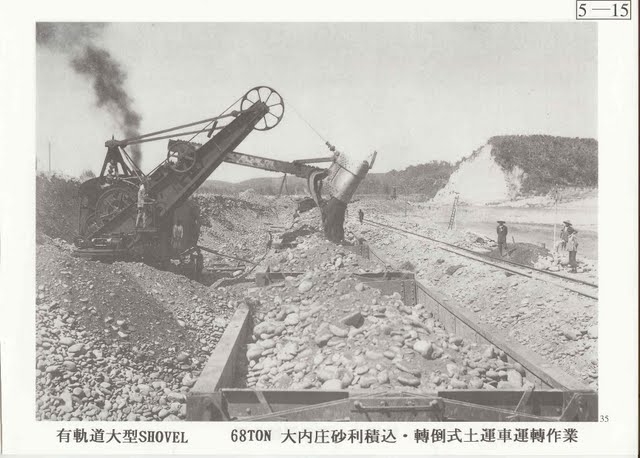

初次見及如此巨大機械,土木技師們有些手足無措,對看來略顯怪異的造型,既驚訝,更不知如何操作。大型蒸汽挖土機好不容易駛抵大內庄開採砂石處,雖是想利用這機械裝砂石放進翻斗車車廂,內但費了九牛二虎之力,卻還裝不滿一車廂,監督人員及工人們異口同聲道:「怎麼搞都不行,徒然浪費時間而已,利用這機械還不如用手挖來得快呢!」
甚至機械的監督人員,對來大內庄視察的八田與一告知詳情,並進言用手挖取砂石。八田與一勃然變色道:「外國人可以使用這些機械來作業,我國人不可能做不來的。嘗試作業要花多少錢也沒關係,一定要好好操作,學習操控機械的訣竅。外國人可以使用的機械,日本人也不可能不會使用的。這問題不是只是一件機械的問題嗎?建築水庫土堤防工程,現在還不急著進行。希望好好練習,到時候會操作就行了。我認為如果不利用這些機械,想要完成水庫水壩工程,工程期可能要耗時兩倍以上。而且,如果這一次不能使用這些機械,已經浪費那麼多購買經費不說,以後的土木工程還是必須依靠人力,像這樣落伍的作法,不知要延續到何時?這不僅是烏山頭的問題而已。不過也不用擔心,我相信你們不久的將來就可完全操控這些機械了。希望你們抱持必成信心,再操作看看。」 八田與一既做了如此指示,接著而來的,就是操作人員和機械的苦鬥了,八田與一心下也擔心,若是不能操作這些機械,那麼水壩工程一定要再展延,然而工程期限實在是不容許再延長了。烏山頭上人員不能操作大型機械的消息,立刻就傳達到臺北的總督府內。但是八田與一仍確信他的部下們一定不會讓他失望,一定會熟練操作這些機械,尤其大內庄監督人員是山根長次郎,兩人共事已久,更互相熟知對方心意,八田與一信任山根,而山根也是個能為知己者付出再多心力亦在所不惜的血性男子。在水壩工程開工時,工作人員終於已能如自己手臂般靈活操作機械了。山根氏本人則更在八田辭世後,在「臺灣水利」雜誌上寫下感人的追念文章。
